Строительство БелАЭС идет по графику

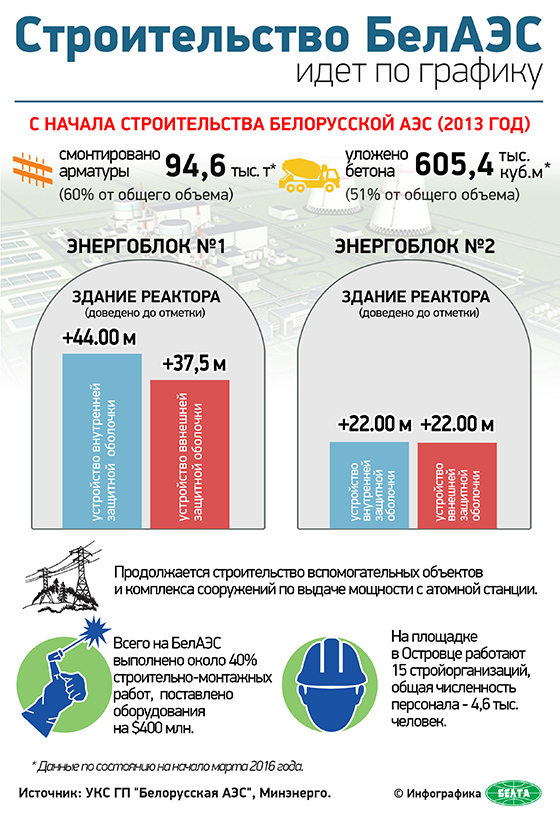

000048_994850_bigС начала строительства Белорусской АЭС — 2013 год — на станции смонтировано 94,6 тыс. т арматуры (60% от общего объема) и уложено 605,4 тыс. куб.м бетона (51%)*. Энергоблок №1: здание реактора — устройство внутренней защитной оболочки доведено до отметки +44 м, внешней защитной оболочки — до отметки +37,5 м. Энергоблок №2: здание реактора — устройство внутренней и внешней защитной оболочки достигли отметки 22 м. Всего на БелАЭС выполнено около 40% строительно-монтажных работ, поставлено оборудования на $400 млн. На площадке в Островце работают 15 стройорганизаций, общая численность строительно-монтажного персонала — 4,6 тыс. человек. Продолжается строительство вспомогательных объектов и комплекса сооружений по выдаче мощности с атомной станции. * Данные по состоянию на начало марта 2016 года. Источник: УКС ГП «Белорусская АЭС», Минэнерго.
